Die Baustraße war eingerichtet und eigentlich sollte es dann Anfang Juli direkt mit dem Erdaushub weiter gehen, doch falsch gedacht.
Die Firma, die die Baustraße erstellt hat, hätte den Erdaushub mit einem Subunternehmen machen lassen.
Dieses Unternehmen hat den Termin vergessen und uns gesagt dass erst wieder Anfang August Termine zur Verfügung stehen würden. (Das mit dem Subunternehmen wussten wir nicht )
Das war für uns wie ein Schlag ins Gesicht...
Wir hatten der Firma Fenger bereits den Termin für die Bodenplatte bestätigt und standen nun da.
Nun mussten wir uns eine neue Firma suchen und das 3 Wochen vor der Bodenplatte.
Glücklicherweise hatten wir zu Beginn mehrere Firmen in die engere Wahl gezogen und konnten auf eine andere Firma zurückgreifen.
Hier sollten die Arbeiten ab dem 05.07.16 beginnen.
Leider kam ein landwirtschaftlicher Unfall (großer Scheunenbrand mit über 200 verbrannten Kühen dazwischen 🙁)
Auch wenn man dass im ersten Moment nicht glauben kann, war es absolut verständlich dass die Arbeiten verschoben werden mussten.
So konnten die Erdarbeiten erst in der KW 28 ausgeführt werden.

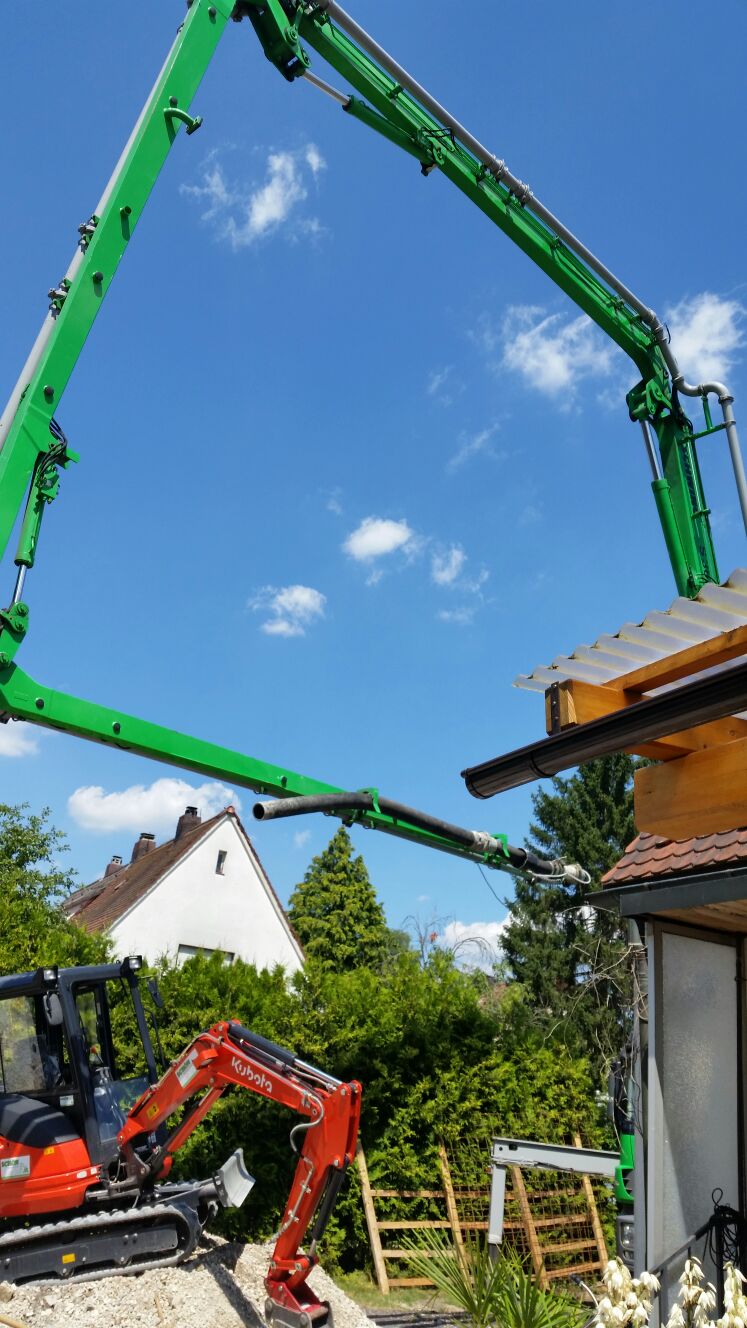

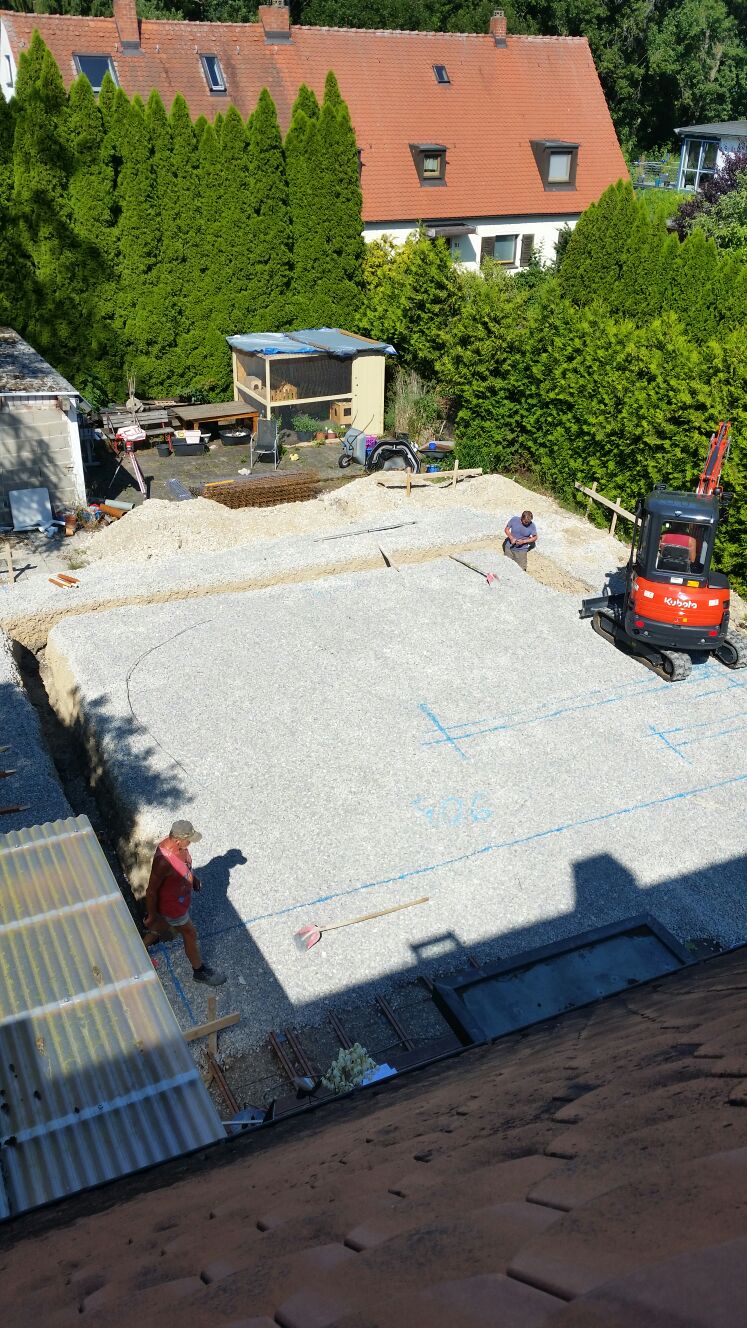

Bilder der Erarbeiten.
Und dass Ganze dann wieder auffüllen
Zu allem Überfluss kam dann auch noch die Meldung von der Bodenplatten Firma dass wir in Nürnberg Spezialrohre für die Hauseinführung benötigten und die Baustraße nicht ordentlich ist. (Baustraße mussten wir noch mal komplett neu machen lassen)
Wir waren in sämtlichen Baumärkten, haben mit verschiedensten Personen telefoniert und bekamen als Antwort dass man diese Rohre nur als Betrieb/Firma kaufen kann.
Nun versuchten wir mit der Firma Fenger die Lage zu besprechen, weil wir keine Möglichkeit sahen an die Rohre zu kommen.
Hier wurden wir nur leider etwas hängen gelassen, was wirklich schade ist weil wir sonst wirklich zufrieden waren.
Sie könnten die Rohre für uns nicht besorgen, was unverständlich war, da sie die anderen Rohre auch besorgen.
Uns blieb nur noch eine letzte Möglichkeit, wir fragten unseren Erbauer, dieser konnte sie glücklicherweise bestellen.
Lieferdatum für die Rohre war der...
20.07.16 !!!!
An diesem Tag sollten die Rohre bis 8 Uhr an die Männer der Fa. Fenger übergeben werden.
Die Rohre wurden um 10 Uhr geliefert, quasi just in time 😂
